影響を受けた乗客はおよそ67万人と発表

山手線16日の運転見合わせ、詳細原因はいまだ調査中。田町駅の工事に関連か

2026年01月19日 15時30分更新

文● 貝塚/ASCII

  • この記事をはてなブックマークに追加
  • 本文印刷

JR東日本プレスリリースより

停電の発生、田町駅の改良工事に関連

 2026年1月16日未明、山手線と京浜東北線が新橋〜品川間で停電し、始発からおよそ10時間にわたって運転を見合わせた。JR東日本の公式発表によると、影響を受けた乗客はおよそ67万人で、体調を崩した乗客も15名確認されている。

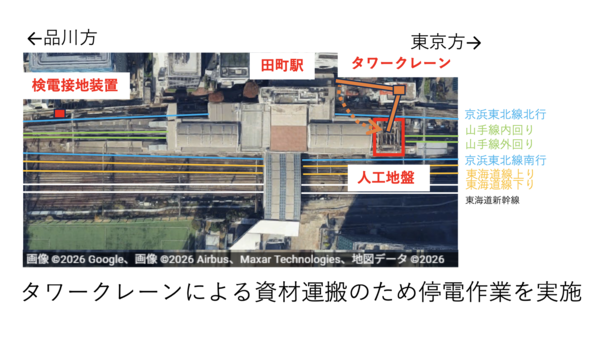

 同社の公式発表によれば、停電は、田町駅で行われていた改良工事に関連していたという。同社によれば、工事中は架線設備への送電を停止し、線路上空でタワークレーンを使った資機材搬入作業が行われていた。

 作業完了後、送電を再開したところ停電が発生したため、運転を見合わせた。復旧作業では、検電接地装置(作業員の安全を確保するため、架線の電圧を確認し、必要に応じて電気を地面に逃す装置)を「開放」操作。

 その後、京浜東北線では送電を開始して運転を再開したが、山手線で試送電を実施した際、京浜東北線の検電接地装置から発煙が確認されたため、再び送電を停止し、運転を見合わせた。

 最終的に、山手線は同日13時08分、京浜東北線は12時45分に全線で運転を再開した。停電の直接的な原因については公式発表で「何らかの不具合」とされ、詳細は現在も調査中としている。

■関連サイト

カテゴリートップへ

本記事はアフィリエイトプログラムによる収益を得ている場合があります

アクセスランキング

  1. 1位

    TECH

    訓練だとわかっていても「緊張で脇汗をかいた」 LINEヤフー、初のランサムウェア訓練からの学び

  2. 2位

    ITトピック

    若手が言わない“本音の退職理由”上位は/「データ停止は景気後退よりも企業の脅威」6割/クライアントに告げずAI活用するフリーランス、ほか

  3. 3位

    ビジネス・開発

    最悪のシナリオは「フィジカルAI」による基幹産業の衰退 日本の勝ち筋は、“同期技術”と“ドメイン知識”

  4. 4位

    Team Leaders

    ファイル名が命名規則に合っているかの自動チェック、Power Automateのフローで実現しよう

  5. 5位

    TECH

    糖尿病超早期を採血なしで検出、予防へ! 代謝や臓器のつながりに着目した予防法開発

  6. 6位

    データセンター

    液冷技術の最先端が集うイノベーションラボ「DRIL」、印西のデータセンターに現わる

  7. 7位

    ビジネス

    廃校がAIの心臓部に!? 地方の遊休施設を「AIデータセンター」に生まれ変わらせるハイレゾの挑戦がアツいぞ

  8. 8位

    TECH

    “GPUなし”ノートPCで動くLLMで、ローカルAIエージェントを自作する

  9. 9位

    Team Leaders

    バックオフィス業務もAIに“丸投げ” マネーフォワードが「Cowork」機能を2026年7月に投入へ

  10. 10位

    TECH

    合成ゴムが及ばない天然ゴムの高性能のメカニズムを、現象発見から100年後に解明

集計期間:
2026年04月09日~2026年04月15日
  • 角川アスキー総合研究所
